Em uma duplicação rodoviária, a sequência das obras pode mudar tanto a experiência dos usuários quanto a escolha dos trechos a intervir. Uma frente de trabalho altera temporariamente a circulação; uma pista concluída modifica capacidade e tempos de viagem. Comparar cronogramas exige considerar esses efeitos ao longo da implantação, e não apenas a extensão total a duplicar.
Para a Rota do Oeste, a Fratar desenvolveu estudos de tráfego associados à discussão de intervenções na BR-163, em Mato Grosso. O trabalho articulou a análise do corredor entre Nova Mutum e Sinop com avaliações das travessias urbanas e dos dispositivos, permitindo confrontar diferentes sequências de avanço das obras.
Do corredor às áreas urbanas
A modelagem foi estruturada em escalas complementares. A rede macroscópica permitiu examinar os fluxos e o desempenho dos trechos rodoviários, enquanto os recortes microscópicos trataram situações de maior detalhe operacional. Nova Mutum, Lucas do Rio Verde, Sorriso e Sinop integraram essa leitura urbana.
A caracterização da demanda utilizou séries históricas de volumes horários das praças de pedágio e dados do Plano Nacional de Contagem de Tráfego. As projeções foram incorporadas como premissas dos cenários, preservando a diferença entre o tráfego observado na base e aquele estimado para os anos de avaliação.
Comparar o avanço das obras, não apenas o cenário final
O estudo confrontou cronogramas relacionados à proposta da concessionária e às solicitações das prefeituras. As extensões e os períodos de intervenção foram distribuídos por trechos e fases, permitindo acompanhar como cada sequência alteraria as condições de viagem durante os anos de implantação.
A análise considerou a convivência entre trechos em pista simples, segmentos já duplicados e frentes de obra. Assim, uma alternativa não era avaliada somente pelo benefício depois de tudo concluído, mas também pelos efeitos acumulados enquanto o corredor atravessava diferentes condições de operação.
Representar o desvio de pista na microssimulação

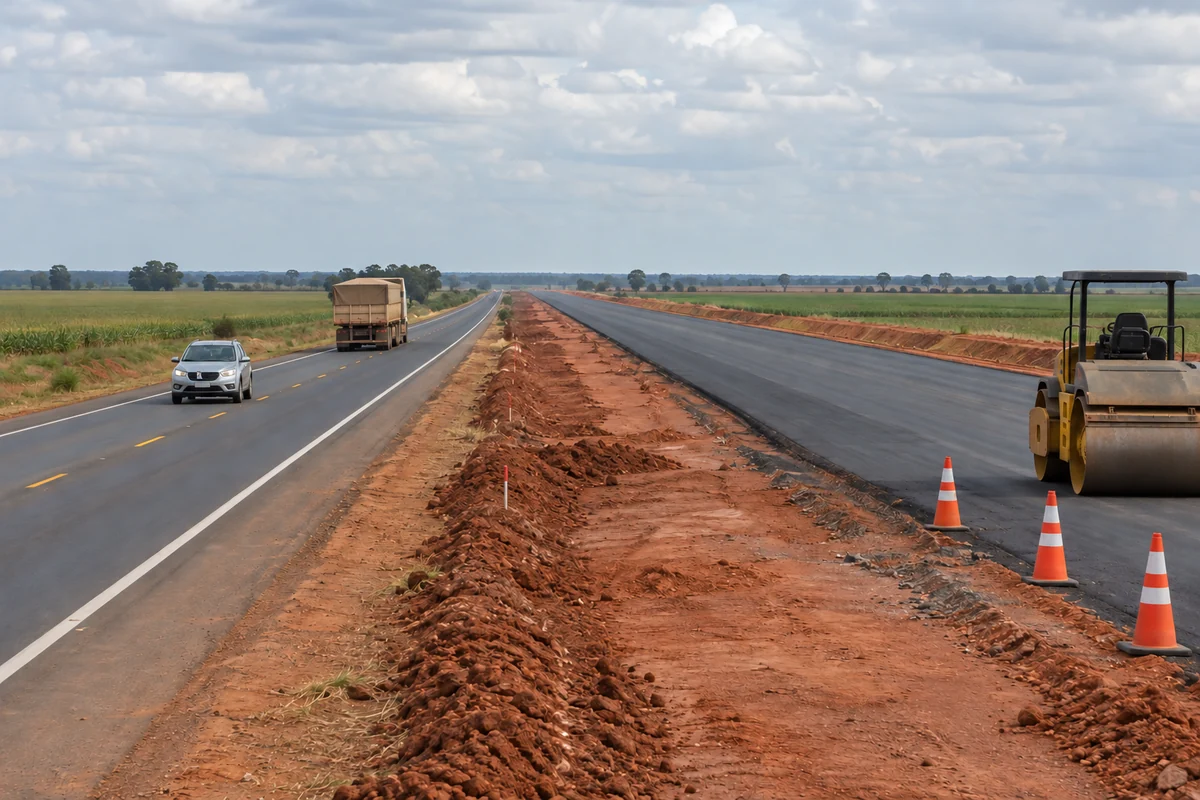

Os modelos microscópicos examinaram situações de tráfego normal e de desvio para a nova pista. A representação considerou as condições temporárias de circulação e sua relação com o desempenho durante a obra.
Atraso, velocidade média e número de ultrapassagens integraram os indicadores utilizados. Essa abordagem permitiu relacionar o cronograma físico a efeitos operacionais estimados, em vez de supor que a circulação permaneceria igual durante todas as fases da duplicação. Os resultados apresentados foram organizados por categoria de veículo e trecho analisado.
Relacionar a sequência à segurança e à mobilidade
O trabalho também incorporou o mapeamento de acidentes em segmentos rurais e urbanos. A localização dos registros foi confrontada com a cobertura dos cronogramas, acrescentando uma dimensão territorial à discussão das prioridades de intervenção.
A entrega ofereceu uma base para comparar alternativas com premissas explícitas: quais trechos seriam atendidos, em que momento e com que efeito operacional estimado. Ao integrar corredor, travessias urbanas e fases de obra, a Fratar tornou mais concreta a discussão sobre o impacto das sequências de duplicação para quem utiliza a BR-163.
